当前,随着经济的发展,一个个新的厂房建设,人们对工厂的设备安全防范越来越重视,采取了许多措施来保护工厂的安全。以往的做法是安装防盗网,但也存在有碍美观,犯罪分子易发现躲蔽,不能有效地防止坏人的入侵等缺点。现在,全国各地区的厂房都在迅速地开展建设现代化的智能防盗活动,对其中的安全防范系统、监控系统等提出了更高的要求。下面小编给大家介绍一下周界报警方案。

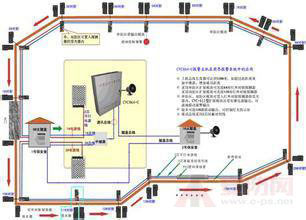

一、在厂区的四周围墙上装上无线红外探头,它是利用人眼看不见的红外线相互之间构成一个防护网,安全性及高。
二、在厂房的四周每一边大约与正中的位置上安装一个超大声音的警笛,厂区的四周四条边上安装四个警笛,无论是哪条边有人入侵,该条边的警笛立即报警,发出巨大的声音。偷盗者都是很心虚的,当听到如此大的警笛声都会吓的魂飞魄散,逃之夭夭。
三、报警主机要有专人来管理,报警时主机上会显示报警的防区,显示的防区就代表该方位有人入侵,因此报警中心必须要有人值守。以便警情得到迅速处理。
四、工程施工:
1、施工工艺
管路敷设—线缆敷设—支架及摄像头安装—设备接线、调试—报警主机安装
2、管路敷设
(1)暗配管用硬质PVC管管材明配选用金属管。
(2)暗配管管路宜沿最短的路由敷设,尽量减少弯曲。在相邻拉线盒之间,禁止S弯或U形弯。埋入墙体或混凝土构件内的暗配管,其保护层不应小于15mm。
(3)所有管路接头、管口、进出箱盒处,均应做密封处理,以防混凝土、砂石进入暗配管内。
(4)暗配管不宜穿越电气设备基础,必须穿越时,应加穿金属保护管并就近可靠接地。
(5)如为PVC管,应绑扎稳固。
(6)PVC管明配安装时,每6m长的直线段做一个补偿接头。
(7)当管道长度大于30m或拐弯处多于2处时,应加装拉线盒。
(8)保证管道平滑无毛刺。
3、线缆敷设
(1)布放线缆前应对其进行绝缘测试,电线、电缆线间和线对地间绝缘电阻值必须大于0.5MΩ,测试合格后方可敷设。
(2)布放线缆应排列整齐,不拧绞,尽量减少交叉,交叉处粗线在下,细线在上。
(3)管内线缆不得有接头,接头必须在盒(箱)处连接。
(4)所敷设的线缆两端必须做好标记。同轴电缆的屏蔽层均需单端可靠接地。5)线管不能直接进入设备接线盒内时,线管出线口与设备接线之间,必须采用金属软管过渡连接,软管长度不得超过1m,并不得将线缆直接裸露。
4、红外对射探头安装
(1)将不锈钢支架固定于墙上,将预留在盒内的导线从管内穿出用剥线钳剥去绝缘外皮,露出线芯10mm~15mm(注意不要碰掉线号套管),将盒内的线缆引出,压接在探测器的 接线端子上,将余线缆盘回盒内,将探测器底座用螺钉固定在盒上。固定要牢固可靠。
(2)主动红外探测器在安装时,收、发装置应相互正对,且中间不得有遮挡物。
(3)一台防停电电源可带10对红外对射接口,若传输距离超过200m应分段加装电源;红外对射探头需单独供电。其他有关要求见产品说明书。
(4)系统中每个边界接口应有惟一的编码与之对应,按照产品说明书进行编码;在系统正常使用前必须对接人系统中的边界接口进行注册。
5、报警主机安装
(1)报警控制箱安装位置、高度应符合设计要求,安装于较隐蔽或安全的地方,底边距地宜为1.4m。
(2)暗装报警控制箱时,箱体框架应紧贴建筑物表面。严禁采用电焊或气焊将箱体与预埋管焊在一起。管入箱应用锁母固定。
(3)明装报警控制箱时,应找准标高,进行钻孔,埋人金属膨胀螺栓进行固定。箱体背板与墙面平齐。
(4)报警控制箱的交流电源应单独敷设,严禁与信号线或低压直流电源线穿在同一管内。
6、设备接线、调试
(1)接线前,将已敷设的线缆再次进行对地与线间绝缘摇测,合格后按照设备接线图进行设备端接。
(2)报警主机及控制器采用专用接头与线缆进行连接,且压接牢固。设备及电缆屏蔽层应压接好保护地线,接地电阻值不应大于1Ω3)按照施工图纸及产品说明书,连接系统打印机、UPS电源等外质量验收要点围设备。
(4)在计算机管理主机上安装入侵报警系统管理软件,并进行初始化设置。
(5)分别对各报警控制器进行地址编码,存储于计算机管理主机内,并进行记录。
(6)对探测器进行盲区检测、防动物功能检测、防拆卸功能检测、信号线开路或短路报警功能检测、电源线被剪的报警功能检测、现场设备接入率及完好率测试等。
(7)检测系统的撤防、布防功能,关机报警功能,报警系统管理软件(含电子地图)功能检测。
(8)应配合安全防范系统联调,检测报警信息传输及报警联动控制功能。
该文观点仅代表作者,本站仅提供信息存储空间服务,转载请注明出处。若需了解详细的安防行业方案,或有其它建议反馈,欢迎联系我们。
